本網訊(呂彩紅 ?吳凡 ?周金雨)8月25日8時,隨著上、下閘首檢修門下放到位,三峽升船機2025年計劃性停航檢修正式啟動。作為三峽樞紐通航建筑物運行管理的關鍵環節,此次檢修旨在進一步強化升船機運行的可靠性和安全性。這是三峽升船機2016年運行以來開展的第五次計劃性停航檢修。

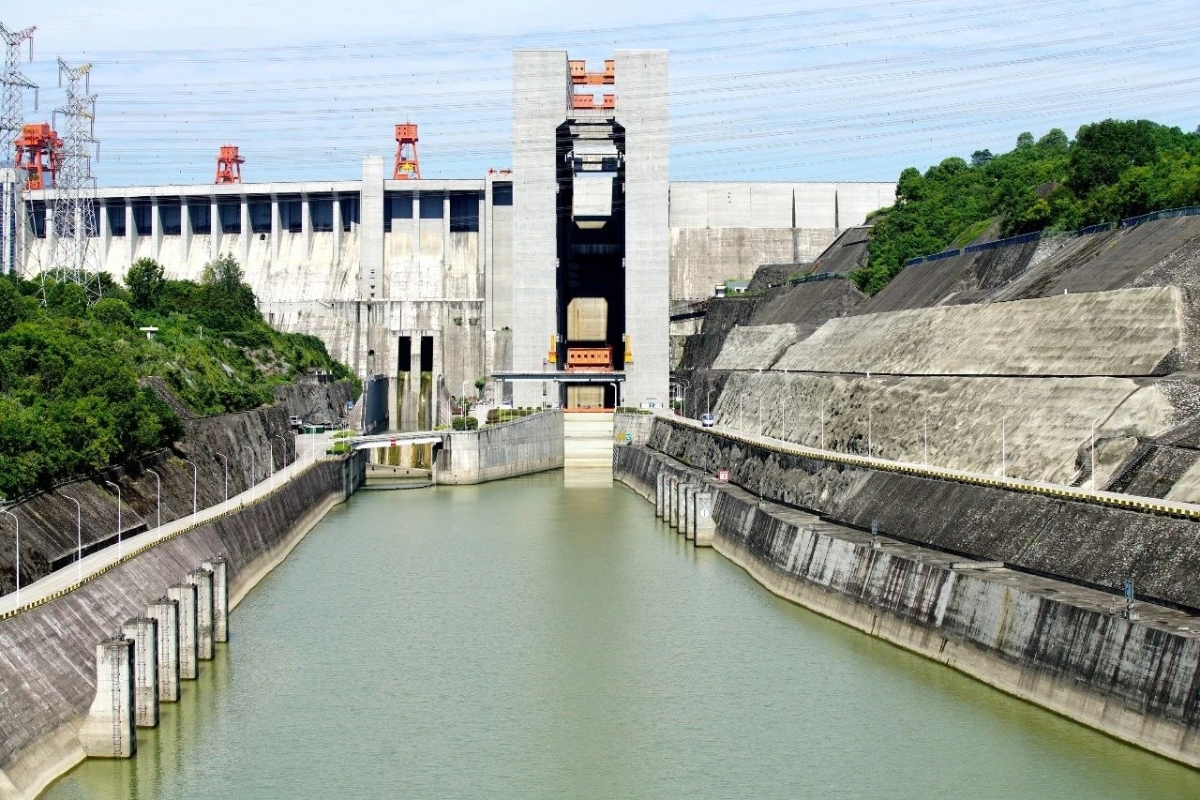

▲?三峽升船機2025年計劃性停航檢修啟動
此次檢修由三峽集團流域管理中心組織實施,檢修內容涵蓋金結機械、液壓、電氣、水工、公共設施、檢查檢測、調試試驗等7大類共60余項,參與檢修的單位共15家,檢修技術人員、工人達290余人,計劃工期35天。

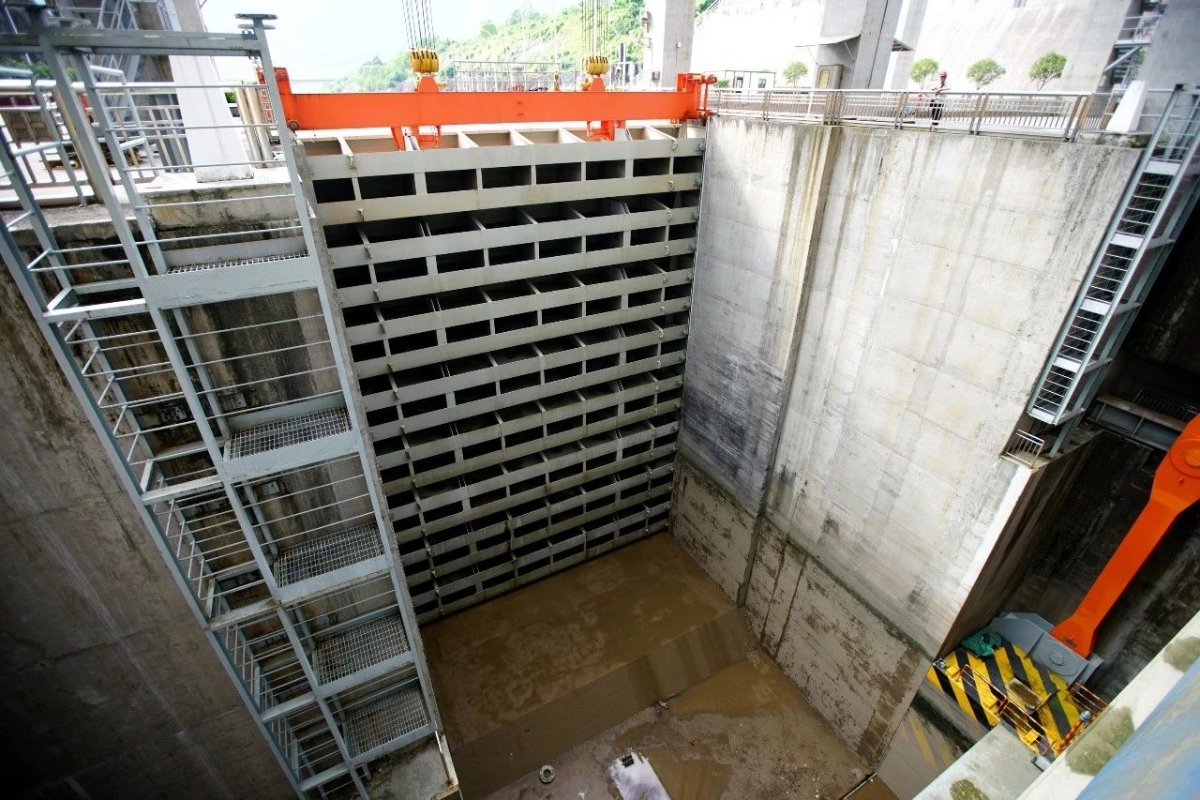

▲?三峽升船機上閘首檢修門就位
這是一場與時間賽跑、與技術較勁的檢修攻堅戰,不僅涉及專業面廣,重難點項目多、技術要求高,還面臨著大量狹小空間作業、銜接組織協調的考驗,這無疑給此次檢修帶來了巨大的壓力與挑戰。面對重重考驗,流域管理中心將組織檢修團隊全力以赴攻克每一個難點。在管理方面,進一步健全組織機構、科學劃分承船廂施工階段,開展安全、技術等各類培訓,為檢修筑牢根基;在技術方面,提前開展核心設備功能測試、研制新工裝新工藝新材料等,以精益求精的態度護航三峽升船機2025年計劃性停航檢修。

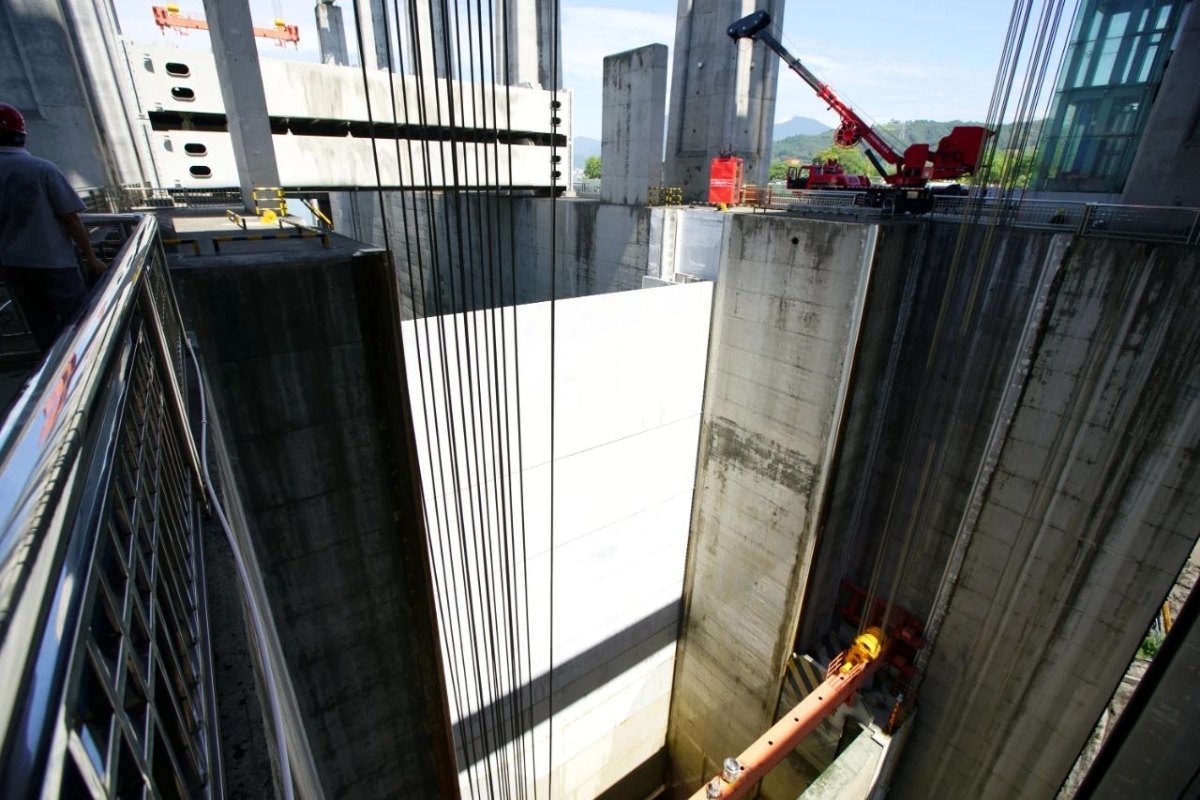

▲?三峽升船機下閘首檢修門就位
三峽升船機是世界上規模最大、技術難度最高的升船機,其運行管理、維護檢修無成熟經驗可借鑒。近年來,流域管理中心從運行管理、新工裝新工藝新材料研制、在線監測、數字孿生等多個方面開展科技攻關,實現了升船機長期安全穩定運行的目標。三峽升船機自通航以來,已累計安全運行4.85萬多廂次,通過旅客超200萬人次、貨物1900多萬噸,快速過壩通道效益日益顯著。

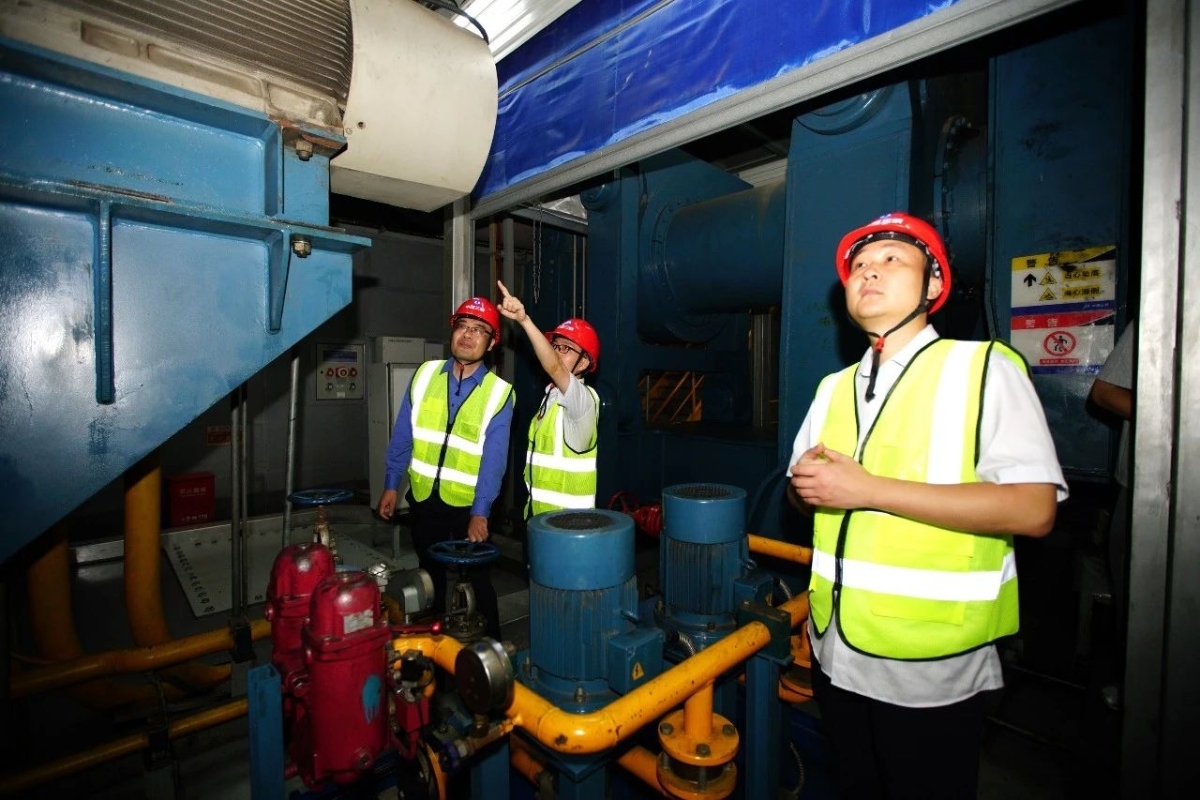

▲?三峽集團流域管理中心工作人員檢查現場情況
此次停航檢修計劃于9月29日8時恢復通航。停航檢修期間,符合升船機通航技術要求的船舶可通過三峽雙線五級船閘過壩通行。
本文攝影:湯偉
編輯:任賢 盧西奧
發布日期:2025年08月26日
